宿遷公司機電部完成三棵樹泵站疊壓改造管道對接工作

 新聞資訊     |      2020-12-24 08:32:10

三棵樹泵站作為宿遷供水南部區域主要的增壓泵站,在保證宿遷供水南部供水壓力的工作中,有著舉足輕重的地位。近期南部區域用水量有增長,三棵樹的供水壓力有點捉襟見肘。為此,宿遷公司生產部門進行討論,確定了三棵樹泵站的疊壓改造方案,增加進水管道直接進入水泵進口管道,提高水泵進水口的進水壓力,從而達到提高出水壓力的作用。

近期,前期的準備工作,閥門等設備安裝完成后,需要進行800主管道的對接工作。要求在保證泵站正常運行的前提下進行管道對接工作,這就需要在三棵樹泵站0點以后進行直供后才能施工。根據現場情況,機電部制定了管道對接的施工方案(包括各閥門的切換,外部管網的直供,洋河區域的壓力監測,現場施工條件的保證)和應急情況處置預案(包括洋河區域供水壓力保證,施工現場條件變化預案,出水水質變化預案)。施工前一天,機電部組織人員按照制定的方案進行模擬調節閥門,模擬施工條件,模擬外部直供壓力保證,記錄模擬過程中出現的問題,節點,確認一切正常,滿足施工后,確定第二天晚上施工。

施工當天,2200,機電部人員和施工人員全部到達現場,對現場施工的條件,最早開始時間,最遲完成時間等現場條件進行了交接。到預定時間后,按照模擬過程,進行了一系列的調節工作,滿足施工條件后,施工人員進行管道對接施工。在凌晨430分完成了對接工作,為6點到來的增壓工作留下了充足的時間,確保了第二天泵站的正常運行。

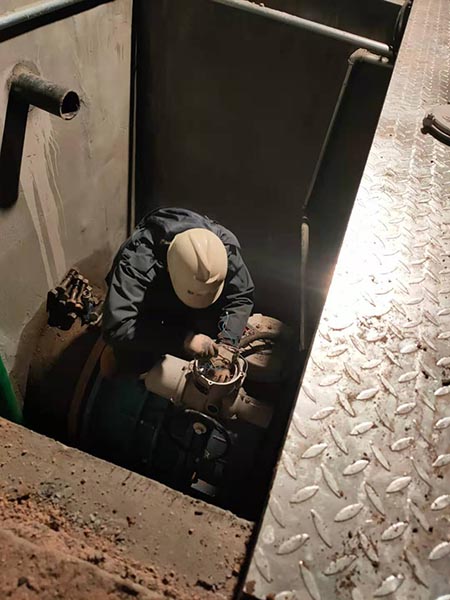

(圖:施工現場)

本次施工過程整體上與制定的方案契合,保證了安全施工、順利完成,是一次寶貴經驗的積累。

(機電設備部  程堯)
